BEP 核定只是起點
很多團隊把 BEP 通過審核當成終點,於是執行階段又回到各做各的。專案 BIM 經理真正的工作,是讓 BEP 裡寫的那些承諾,在執行階段真的被做到、被追蹤、被驗收。
治理的本質:把計畫書裡的「會做」,變成執行階段「做了、驗了、過了」。
這需要四個機制:啟始會議、交付計畫(TIDP/MIDP)、里程碑關卡、疑義閉環。

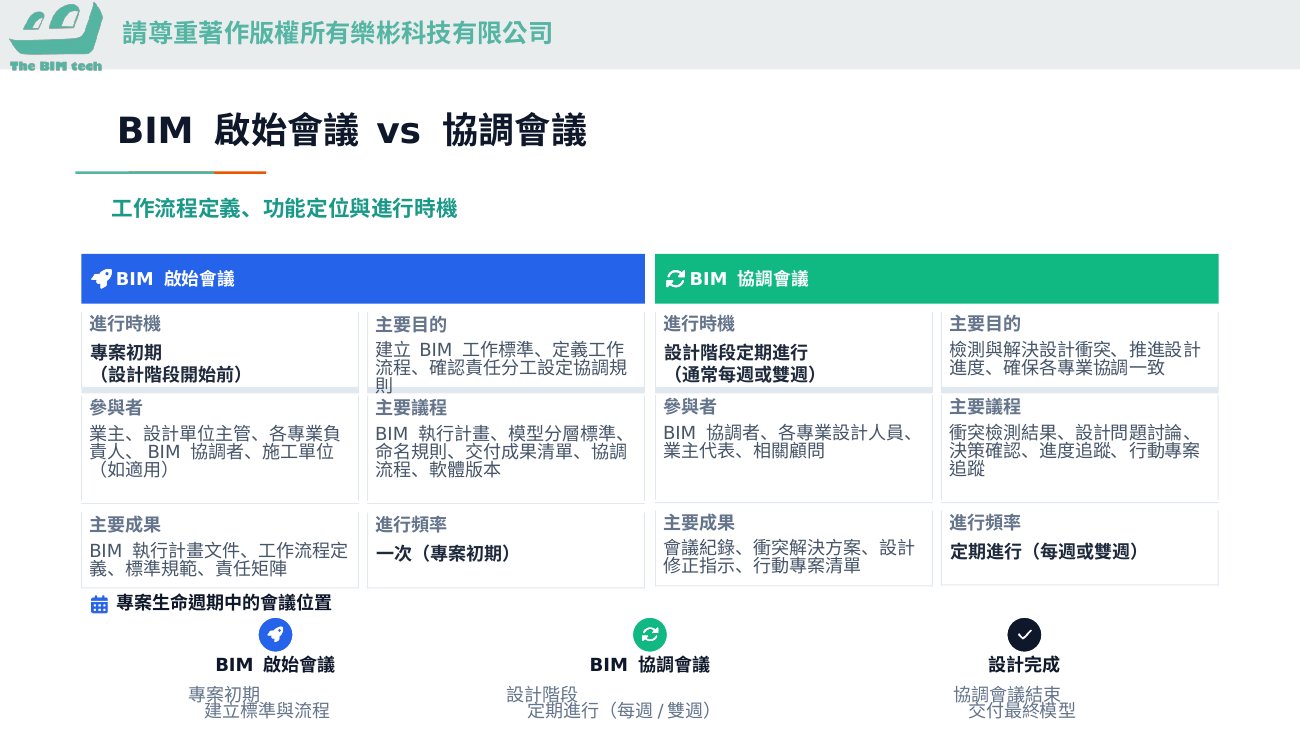

啟始會議(KOM):把規則講在前面

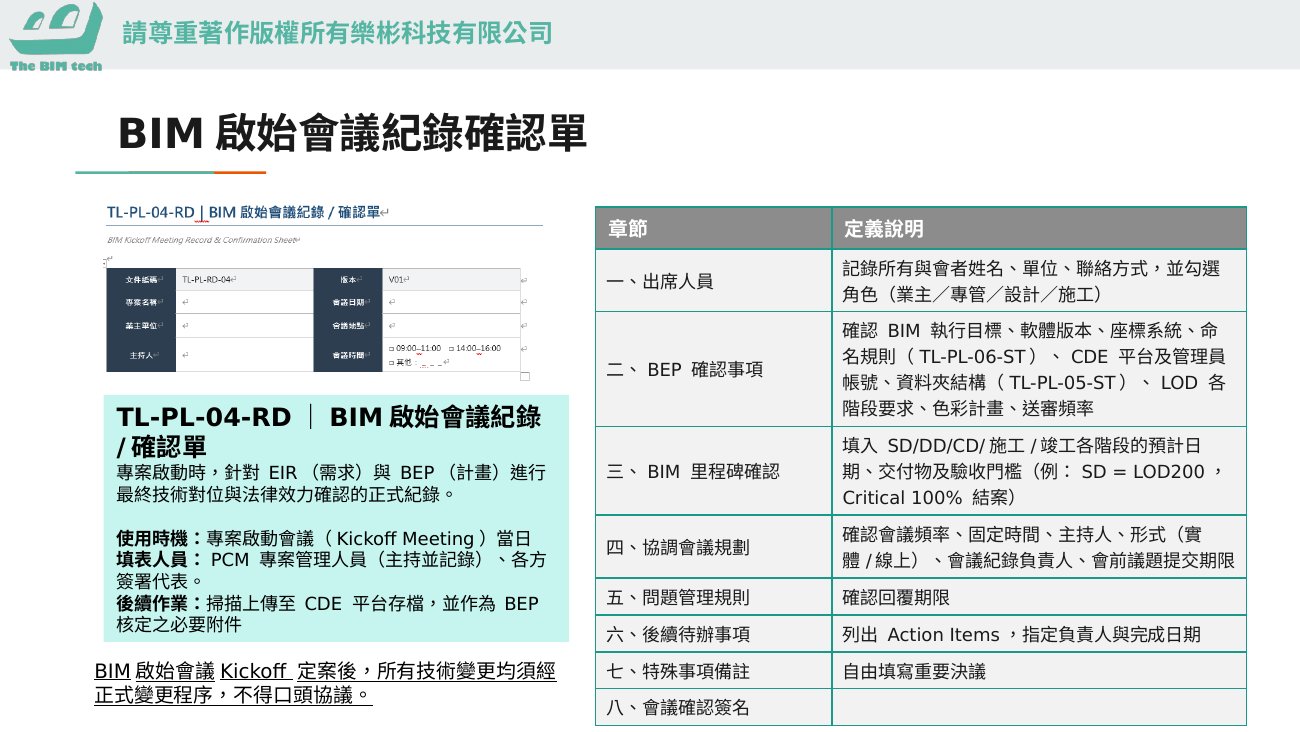

啟始會議(Kick-off Meeting)是 BEP 核定後、實際建模前的第一場會。BIM 經理在這裡把規則建立起來,避免之後每件事都要吵:
- 對齊 BEP:命名規則、LOD 矩陣、檢核組合、CDE 狀態與權限,逐項講清楚。
- 確認協調節奏:多久整合一次、多久開一次協調會議、誰負責整合。
- 責任分工:每個專業的建模負責人、整合協調員、各自的交付項目與計畫日。
- 平台就緒:ACC/CDE 資料夾與權限已建好,各方帳號可登入。
把規則講在前面,執行階段的爭議會少一大半。
TIDP/MIDP:交付的單一事實來源
交付管理靠兩張計畫:
- TIDP(任務資訊交付計畫):每個專業(任務團隊)各自的交付項目與計畫日——建築模型 V01 何時交、結構模型何時交…
- MIDP(主資訊交付計畫):把各 TIDP 彙整成專案層級的主交付計畫,含整合模型與跨專業節點。
關鍵原則:計畫日只能有一個來源。如果 BEP 寫一個日期、Excel 一個日期、口頭又一個日期,追蹤就崩了。在 BIM 厚,交付項目的計畫日由 TIDP/MIDP 單一維護,模型上傳回報與里程碑比對都引用同一個日期。
| 交付項目 | 專業 | 計畫日 | 實際上傳 | 狀態 |
|---|---|---|---|---|
| 結構模型 V02 | 結構 | 6/15 | 6/14 | 準時 |
| 空調模型 V02 | 空調 | 6/15 | 6/19 | 逾期 |
| 整合模型 INT_V02 | 整合 | 6/20 | — | 進行中 |
里程碑關卡(Gate):放行前的 KPI 把關
每個里程碑結束時,BIM 經理(會同業主/PCM)做一次關卡查核:把該過的 KPI 逐項勾稽,全過才放行,未過則退回對應模組重做。
里程碑 KPI 常見九項(對應契約 KPI 條款)例如:
- 各專業模型已送審且 LOD 達標
- 衝突解決率達標(重要衝突 100%)
- 圖模一致(模型與出圖無落差)
- 屬性(LOI)填寫率達標
- 交付項目齊全且準時
- 疑義無逾期未結
連續兩次未過同一關卡,通常觸發契約的履約條款——所以關卡不是形式,是真有後果的把關點。
關卡通過後封存(Archive)當次查核紀錄,作為稽核軌跡。
疑義閉環:讓問題不會消失
執行中一定會冒出問題:設計疑義、現場狀況、規格衝突。BIM 經理要確保每個疑義都有閉環,而不是石沉大海。
疑義(Issue)流程要件:
- 四級嚴重度:Critical/Major/Minor/Info,決定處理優先序。
- 三段式內容:現況 → 影響 → 要求行動,讓對方知道要做什麼。
- 具名指派與期限:誰負責、何時前回覆。
- 狀態與驗證:
Open → In Review → Closed,退回則Reopen,並記錄重啟次數。
重啟次數是個好指標——同一個疑義反覆 Reopen,代表根因沒解決,BIM 經理要介入。
任務層:把上面四個機制串成一條狀態機
成熟的做法,是讓交付、整合、會議、關卡、疑義都收斂成統一的任務(WorkItem)狀態機:每個任務 todo → doing → pending_review → done,退回則 returned。BEP 核定時依交付計畫生成任務,證據(模型回報、衝突檢核、會議紀錄)驅動狀態轉換。
這樣 BIM 經理看的不是五張分開的報表,而是一張「全專案任務在哪一格」的看板——這正是 BIM 厚執行管理的設計。
BIM 經理的治理紀律
- 規則講在前面(KOM),不要邊做邊定。
- 計畫日單一來源(TIDP/MIDP),不要多處各填。
- 關卡真的把關(KPI 全過才放行),不要橡皮圖章。
- 疑義務必閉環(具名、期限、驗證),不要讓問題消失。
治理不是多開幾場會,而是讓計畫書裡的承諾,有機制保證它被執行、被驗收。
