為什麼要了解 ISO 19650 在台灣的落地方式

ISO 19650 是英國 BIM Level 2 標準演進而來的國際標準,由 BSI(英國標準協會)主導制定。台灣工程會在推動 BIM 時,以 ISO 19650 為參考基礎,但也針對台灣法規環境和工程慣例做了調整。

了解兩者的對應關係,能幫助業主:

  • 知道工程會要求的文件(EIR、BEP)在國際框架下是什麼位置
  • 識別台灣框架中尚未涵蓋的國際標準要求
  • 在國際標案或跨國合作中,能夠用國際語言溝通

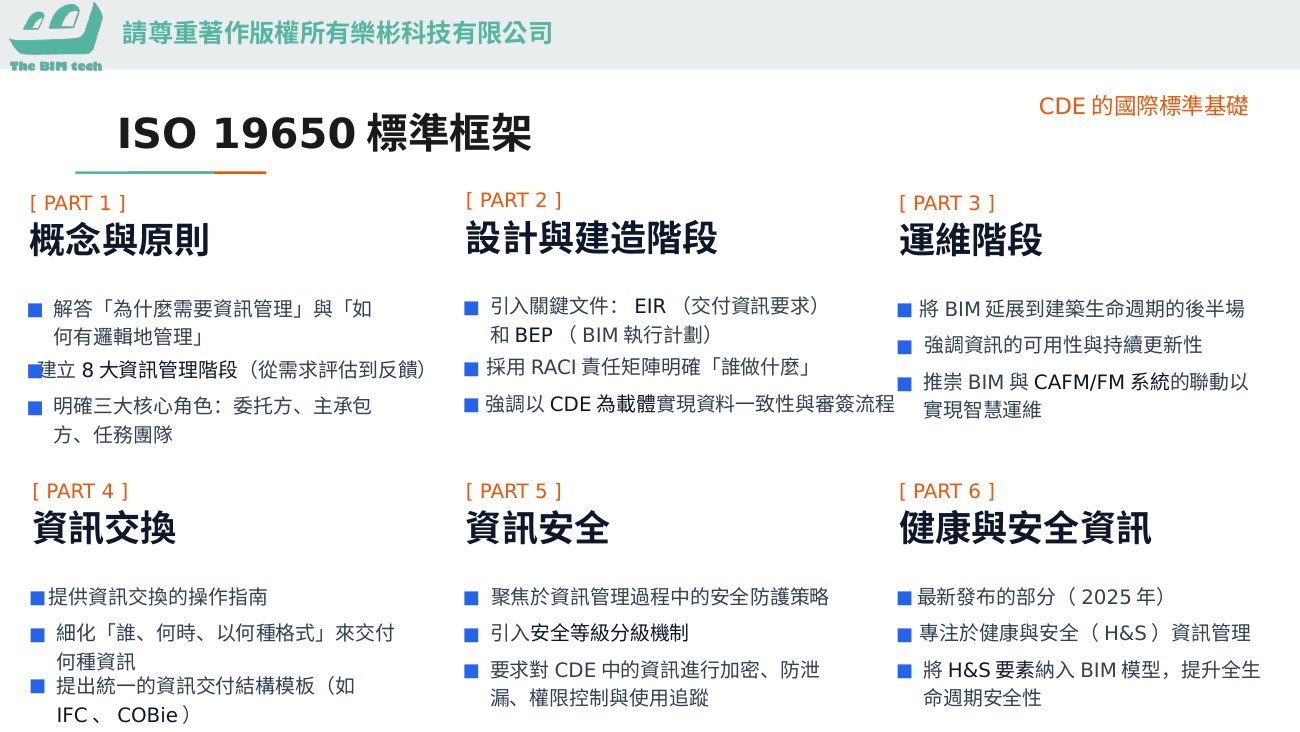

核心框架對應

資訊需求文件

ISO 19650台灣工程會說明
Organisational Information Requirements (OIR)機關資訊需求機關層級的資訊目標(很少被明確文件化)
Asset Information Requirements (AIR)資產資訊需求針對資產運維的資訊需求
Exchange Information Requirements (EIR)業主資訊需求書 (EIR)招標文件的核心,兩者幾乎完全對應
Project Information Requirements (PIR)未有對應文件ISO 19650 中的專案層級資訊需求,台灣較少使用

實務說明:台灣工程會框架的 EIR(業主需求書) 基本上融合了 ISO 19650 的 EIR + 部分 AIR 要求,讓業主只需要一份文件。

執行計畫文件

ISO 19650台灣工程會說明
Pre-Contract BEP(BIM 執行計畫書)前期 BEP(招標評分用)招標階段廠商提交,用於評估能力
Post-Contract BEP後期 BEP(合約核定版)得標後廠商提交,業主/PCM 核定
Master Information Delivery Plan (MIDP)包含在 BEP 第 6 章(里程碑計畫)資訊交付時程計畫
Task Information Delivery Plan (TIDP)未有明確對應個別廠商的交付計畫,台灣多以 BEP 附件處理

資訊管理角色

ISO 19650台灣工程會說明
Appointing Party業主(機關)定義需求的一方
Lead Appointed Party主包廠商負責整合協調
Appointed Party分包廠商各專業廠商
Information ManagerPCM 顧問(資訊管理者)代業主管理資訊流程

台灣特有的調整

1. 法規體系的差異

ISO 19650 設計於英國的合約體系(JCT、NEC 合約),而台灣公共工程使用工程會制定的公共工程施工契約範本。

台灣業主需要注意:工程會契約範本中有特定的 BIM 附件格式(BIM 附錄),需要依此格式填寫,而不能直接套用 ISO 19650 的文件格式。

2. 驗收與付款的連結

ISO 19650 沒有明確定義資訊交付與付款的關係,但台灣工程會明確建議將「里程碑 BIM 成果驗收」作為期中/竣工款的前置條件。

這對業主是重要的執行工具——在合約中明確「BIM 模型驗收通過」才能請款,能夠有效約束廠商的 BIM 執行品質。

3. 工程會推薦工具清單

ISO 19650 不指定特定軟體,但台灣工程會每年更新「BIM 軟體工具清單」,推薦可用於公共工程的 BIM 軟體(含 IFC 輸出能力確認)。業主在 EIR 中的軟體規範,應參考工程會清單,而非直接指定特定商業軟體。

4. 中文化文件格式

工程會提供 EIR 和 BEP 的中文範本,格式與 ISO 19650 附錄略有差異,但內容實質等效。台灣業主直接使用工程會範本即可,不需要自行對照 ISO 19650 原文。


哪些 ISO 19650 要求在台灣較少被落實

1. OIR(組織資訊需求)

ISO 19650 要求機關在定義 EIR 前,先明確自己的 OIR(跨資產的組織層級資訊目標)。台灣大多數機關沒有正式的 OIR 文件,EIR 的撰寫缺乏上位依據。

影響:EIR 要求往往基於「慣例」或「其他案例的 EIR」,而非真正來自機關的資訊需求。

2. AIR(資產資訊需求)

竣工後的資產運維需求,應在 AIR 中定義,再反映到 EIR 的竣工移交要求。台灣少有機關明確定義 AIR。

影響:EIR 的竣工移交要求往往不完整,移交後的 BIM 資料無法直接用於 FM 系統。

3. TIDP(任務資訊交付計畫)

ISO 19650 要求每個分包廠商提交自己的 TIDP,說明自己的資訊交付責任。台灣通常只要求主包廠商提交 BEP,分包廠商的責任較模糊。


台灣業主的建議行動清單

若你的機關正在推動 BIM,以下是對應 ISO 19650 落地的優先行動:

  1. 完成 EIR(最優先):這是 ISO 19650 Part 2 的核心要求,也是工程會的基本要求
  2. 定義竣工移交格式:EIR 中明確定義 FM 需要的屬性清單,而不只是幾何精度
  3. 委託 PCM:確保有能力解讀廠商 BEP 和審核模型的角色
  4. 將 BIM 驗收納入付款條件:最有效的執行工具
  5. 長期目標:建立機關 OIR:為未來多個案件的 EIR 建立統一的上位框架
