資訊需求鏈:從組織目標到廠商交付

ISO 19650 的核心邏輯是:業主的資訊需求,應該從組織層級逐步具體化,最終轉化為廠商的執行計畫

OIR(組織資訊需求)
  ↓ 業主定義,反映機關的長期資訊目標
AIR(資產資訊需求)
  ↓ 業主定義,針對特定資產的運維需求
EIR(交換資訊需求)
  ↓ 業主發出,告訴廠商「我需要什麼」
BEP(BIM 執行計畫)
    廠商回應,告訴業主「我打算怎麼做」

這條鏈的邏輯是:你需要什麼(OIR/AIR),決定你要求廠商給什麼(EIR),廠商再說明他們如何給(BEP)。


每個文件的角色

OIR:組織資訊需求(Organisational Information Requirements)

誰來寫:業主機關(不限於單一專案)

什麼時候寫:在任何專案開始前,機關層級的長期文件

寫什麼:機關的資訊管理目標。例如:

  • 「所有超過 5 億元的新建工程,竣工後 BIM 資料應能匯入機關 FM 系統」
  • 「所有公共建築應在 CDE 中保存 20 年的工程文件」
  • 「BIM 資料應支援機關的空間管理系統」

台灣現況:大多數機關沒有正式的 OIR 文件。EIR 的內容往往是「歷史慣例」而非真正來自組織目標。


AIR:資產資訊需求(Asset Information Requirements)

誰來寫:業主機關(針對特定資產類型)

什麼時候寫:在 EIR 完成前,作為 EIR 的上位依據

寫什麼:這個資產類型(例如:醫院、行政大樓、道路橋梁)在運維期間需要哪些資訊。例如:

  • 需要哪些設備屬性(型號、序號、保固期、廠商聯絡方式)
  • FM 系統接受哪些格式(COBie、IFC、自訂格式)
  • 資產資訊的更新頻率要求

台灣現況:少數機關(例如部分醫院業主)有定義 AIR,大多數機關沒有。

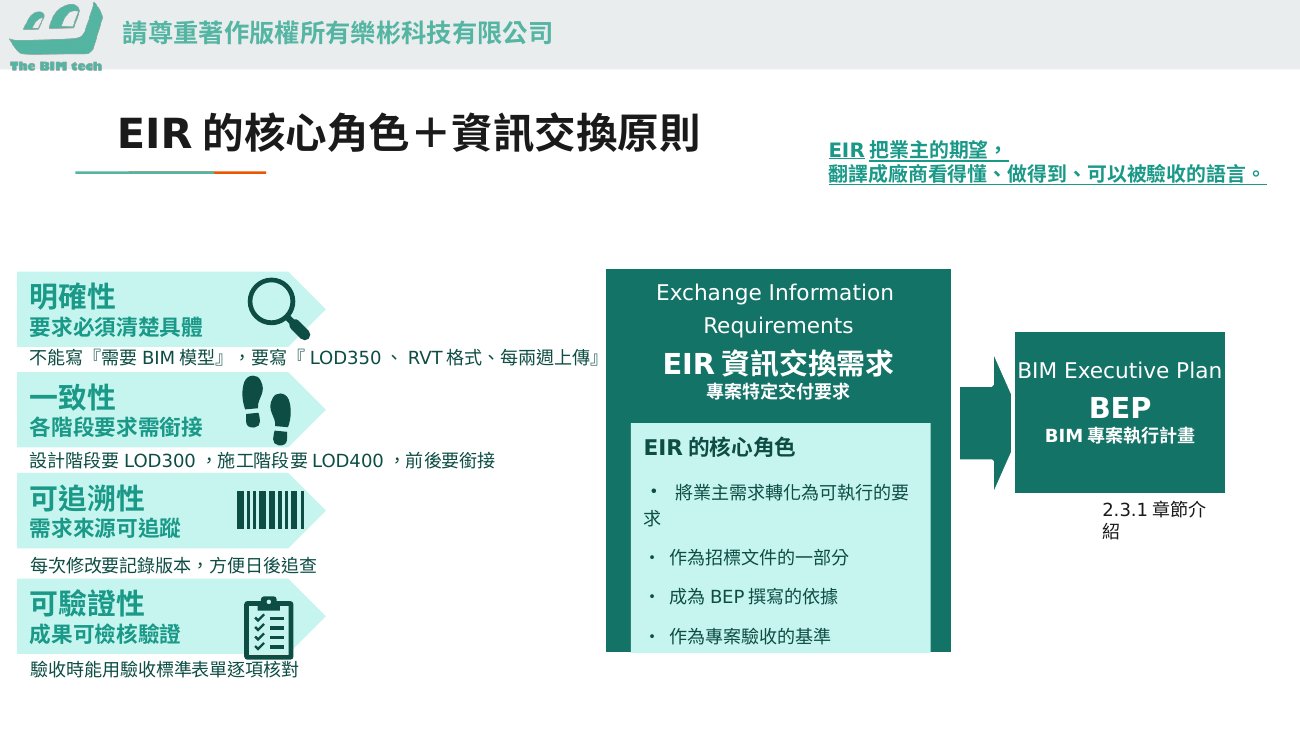

EIR:交換資訊需求(Exchange Information Requirements)

誰來寫:業主機關(通常由 PCM 顧問協助撰寫)

什麼時候寫:招標文件發出前,必須完成

寫什麼:業主對這個專案的具體 BIM 要求:

  • BIM 應用目標(要用 BIM 做什麼)
  • LOD 要求(各專業、各階段的模型精度)
  • 交付物清單(要提交哪些 BIM 成果)
  • CDE 要求(用什麼平台、如何管理)
  • 軟體規範(可接受哪些 BIM 軟體)
  • 竣工移交格式(竣工後要交給業主什麼)

台灣對應:工程會「業主資訊需求書(EIR)」,在招標文件中發出。


BEP:BIM 執行計畫(BIM Execution Plan)

誰來寫:廠商(根據 EIR 的要求回應)

什麼時候寫:分兩個時間點:

  • Pre-Contract BEP(前期 BEP):招標階段提交,業主評分用
  • Post-Contract BEP(後期 BEP):得標後 30 天內提交,業主/PCM 核定後成為執行依據

寫什麼:廠商如何回應 EIR 的每一項要求:

  • BIM 執行團隊(人員、角色、資歷)
  • 使用的 BIM 軟體(回應 EIR 的軟體規範)
  • CDE 操作流程(WIP → Shared → Published 的具體做法)
  • 命名規則(按 EIR 或工程會格式)
  • 里程碑計畫(各個 IDM 的時程)
  • 品質管制方式(自主檢查、同儕審查)

最常搞錯的地方

誤解 1:EIR = BEP

EIR 是業主說「我需要什麼」,BEP 是廠商說「我怎麼做到」。兩者方向完全相反——EIR 是需求文件,BEP 是執行計畫。

業主不應該自己寫 BEP,廠商也不應該幫業主寫 EIR(雖然 PCM 可以協助業主撰寫 EIR)。

誤解 2:Pre-Contract BEP 等於 Post-Contract BEP

Pre-Contract BEP 是廠商在招標時的「能力說明和承諾」,通常比較概略。Post-Contract BEP 在得標後才寫,需要更具體、更可操作,包含真實的人員名單、確定的 CDE 帳號、具體的里程碑日期。

業主在核定 Post-Contract BEP 時,應確認它比 Pre-Contract BEP 更詳細,而不是直接複製貼上。

誤解 3:OIR 和 AIR 不重要,只要有 EIR 就好

從技術上來說,台灣公共工程確實只強制要求 EIR,OIR 和 AIR 沒有法規強制。但沒有 OIR 和 AIR 作為基礎的 EIR,往往缺乏邏輯依據。

一個實際的後果:如果業主沒有定義 AIR(竣工後需要什麼資產資訊),EIR 的竣工移交章節就很容易寫得不完整,導致竣工後 BIM 資料無法用於 FM 系統。


業主的自我檢查清單

在開始專案前,業主可以用以下問題自我檢查:

OIR 層面

  • 我的機關對資訊管理有什麼長期目標?
  • 其他類似資產的 BIM 資料有沒有被好好利用?還是每次工程結案後就沒人管了?

AIR 層面

  • 這棟建築竣工後,誰會用 BIM 資料?用來做什麼?
  • FM 系統接受什麼格式?需要哪些設備屬性?

EIR 層面

  • 我的 EIR 是根據業主需求撰寫的,還是從別人的 EIR 範本複製的?
  • EIR 的每一項要求,我都能說明「為什麼需要這個」嗎?

BEP 審查層面

  • 廠商的 BEP 有回應 EIR 的每一項要求嗎?
  • BEP 描述的 CDE 流程是否具體可操作,還是只有空洞的描述?
