BEP 的定位與作用

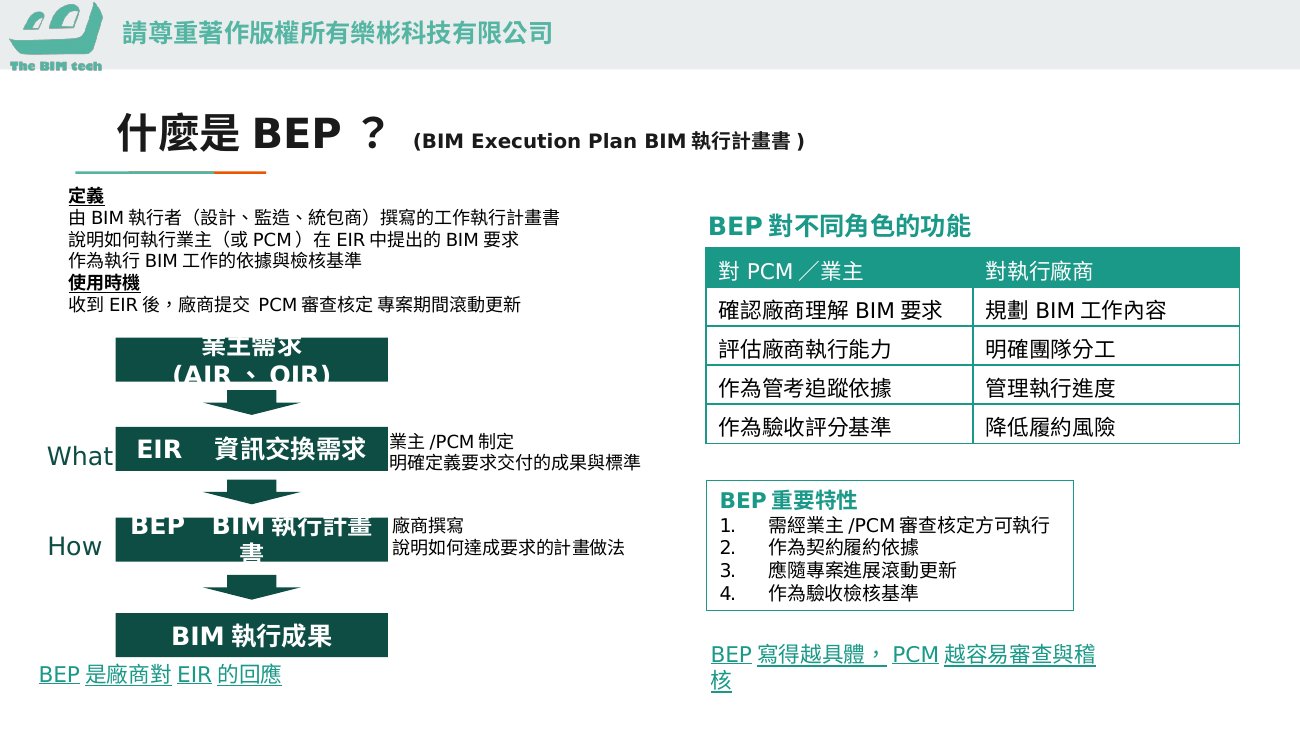

BIM 執行計畫書(BIM Execution Plan, BEP)是廠商在得標後,針對業主 EIR 提出的具體執行方案。它回答了三個核心問題:

  1. 誰負責? — 組織架構與 BIM 各角色的責任分工
  2. 怎麼做? — 技術標準、流程、工具選擇
  3. 做到什麼程度? — 對應 EIR 每個要求的具體承諾

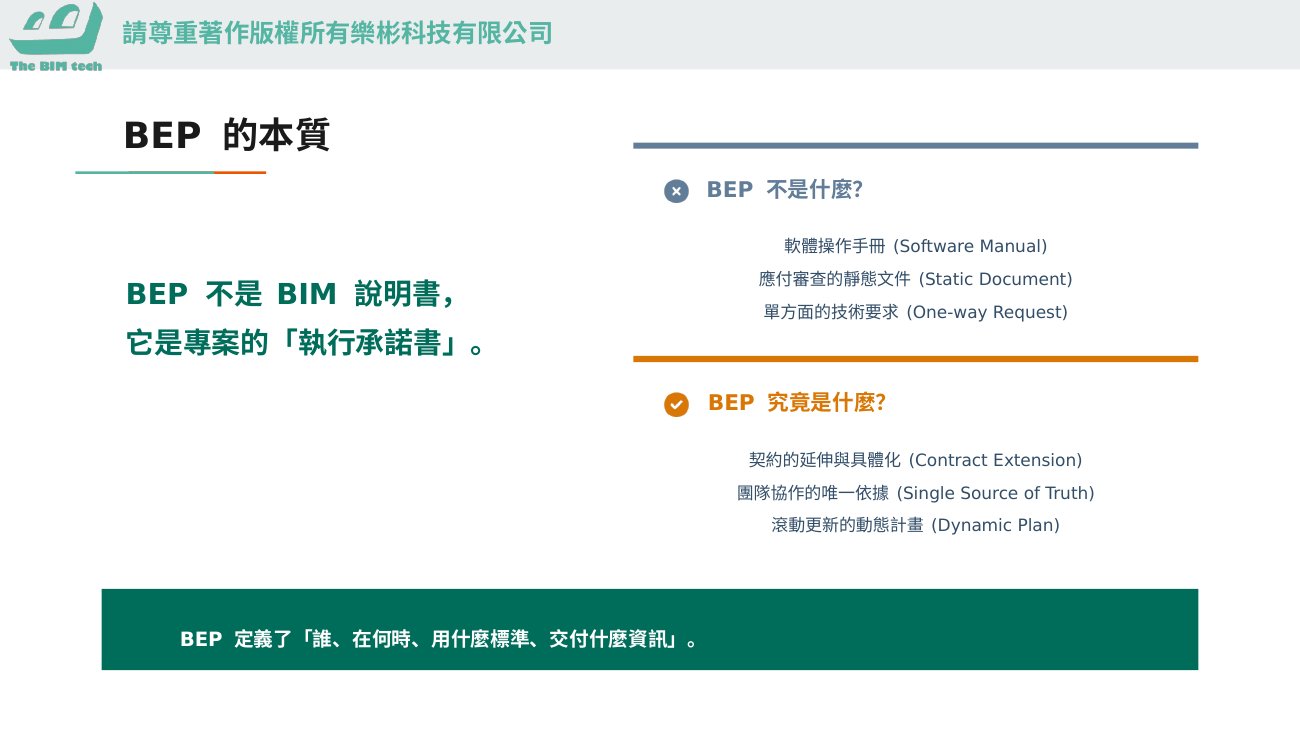

BEP 不是廠商的「表態文件」,而是可驗收的承諾書。業主應逐項審核,並在不符合要求時要求修正後重新提交。


BEP 八章標準結構

第一章:專案基本資訊

記錄工程基本資料:名稱、業主、總包廠商、設計廠商、工期、預算、BIM 軟體環境。

審核重點: 確認廠商填寫的資料與契約一致,特別是 BIM 軟體版本是否與 EIR 指定相符。


第二章:EIR 回應確認表

這是 BEP 最重要的章節。廠商需針對 EIR 的每一個要求逐項確認回應,說明如何達成、由誰負責、驗收方式。

典型的回應確認表格式:

EIR 要求廠商回應負責人驗收方式
設計協調衝突檢測每次送審前執行 NWD 衝突檢測BIM 協調員衝突矩陣 + NWD 檔案
LOD 300 竣工模型依 EIR 附件 LOD 矩陣執行各專業 BIM 工程師逐項 LOD 確認清單

審核重點: 每一個 EIR 要求都必須有對應的回應,不能有空白欄位。


第三章:組織架構與權責分工

說明廠商的 BIM 執行團隊組成:

  • BIM 經理(Project BIM Manager):整體 BIM 執行的負責人
  • BIM 協調員(BIM Coordinator):負責多專業模型整合
  • 各專業 BIM 工程師:負責本專業模型建置

審核重點: 確認各角色都有具名人員(不是職稱空白);BIM 經理是否有相關資歷或證照。


第四章:BIM 技術規範

技術執行的詳細規定:

  • 使用軟體清單(主要建模、協調、發布工具)
  • 模型拆分方式(哪些構件在哪個模型檔案中)
  • 命名規則(符合 EIR 要求)
  • 座標系統設定(投影座標 + 建築基準點)
  • 單位規範(公制,精度設定)

審核重點: 命名規則是否與 EIR 要求一致;座標設定是否有參照點說明。


第五章:協同作業機制

CDE 使用流程說明:

  • CDE 平台指定(如 ACC)
  • 帳號建立與權限設定計畫
  • 版本狀態管理(WIP → Shared → Published 流程)
  • 送審清單(每次送審需附哪些文件)
  • 界面協調會議頻率與紀錄格式

審核重點: CDE 平台是否與 EIR 指定一致;送審流程是否有明確的時間節點。


第六章:色彩計畫(台灣特色章節)

依台灣工程慣例,BIM 模型中各專業系統的標準色彩。這個章節在國際 BEP 中不常見,但台灣業主通常要求色彩計畫以確保多方協作時的辨識度。

標準色彩規範通常涵蓋:建築(灰色)、結構(橙色)、空調(綠色)、給排水(藍色)、消防(紅色)、電氣(黃色)。


第七章:BIM 成果交付計畫

對應 EIR 的交付要求,列出具體的交付時間節點與文件清單。

通常以里程碑表格呈現:

里程碑交付日期交付項目
設計 30%開工後 90 天各專業 LOD 100 模型
設計 60%開工後 180 天整合 NWD + 衝突報告
設計 100%開工後 270 天設計定稿模型 + 數量表

第八章:BIM 品質管制計畫

廠商自主品質管控機制:

  • 自主檢查表(逐項確認 LOD、命名、座標)
  • 衝突解決流程(發現 → 通知 → 追蹤 → 關閉)
  • 版次審查流程(送審前的內部確認步驟)

審核重點: 自主檢查表是否具體到個別構件層級,而不只是空洞的流程描述。


業主審核 BEP 的五個關鍵問題

審核廠商提交的 BEP 時,業主應問自己:

  1. 每個 EIR 要求都有回應嗎? — 對照 EIR 逐項確認
  2. 承諾是否可驗收? — 「盡力達成」不是承諾,「提交衝突矩陣」才是
  3. 組織有具名人員嗎? — BIM 經理是真正的負責人還是虛位職稱
  4. 技術規範符合 EIR 嗎? — 軟體、命名、座標是否與 EIR 一致
  5. 交付時間節點合理嗎? — 里程碑與整體工程時程是否匹配

在樂彬 OIM 平台,業主可以使用「BEP 審核」模組,對廠商提交的 BEP 逐項評分與留下審核意見,系統自動記錄審核歷程,並可一鍵匯出審核報告。
