2.1 與 2.2 的分工:方向 vs 範圍
需求書第二章有兩層,很多承辦把它們混著填:
- 2.1 整體目標:回答「這個案子為什麼導入 BIM」——減少介面衝突、輔助數量預算、建立維運資料……是方向性宣示(詳見如何設定 BIM 應用目標)。
- 2.2 各階段應用項目:回答「每個階段廠商實際要做哪些事」——這是勾選清單,勾了就是契約要求,廠商 BEP 第二章必須逐項回應執行方式,驗收時逐項對帳。
原則只有一句:2.1 的每個目標,都要能在 2.2 找到對應階段的執行項目;2.2 的每個勾選,都要能回推到 2.1 的某個目標。兩邊對不起來,就是「目標喊得漂亮、執行沒人買單」或「勾了一堆用不到的項目、白付審查成本」。
四階段的應用重心差異
同一個詞(例如「衝突檢測」)在不同階段做的事完全不同。先建立階段觀:
| 階段 | BIM 重心 | 模型精度(典型) | 一句話說明 |
|---|---|---|---|
| 規劃及基本設計 | 決策支援 | LOD 200 | 用粗模型幫業主做方案取捨——量體、空間、基地條件 |
| 細部設計 | 整合查錯 | LOD 300+ | 各專業模型套疊,把介面衝突在圖審前解掉 |
| 施工 | 施工協調 | LOD 350 | 模型跟著工序走——放樣前碰撞、假設工程、進度模擬 |
| 竣工及維運 | 資產移交 | LOD 350+/屬性完整 | 模型從「蓋房子的工具」變成「管房子的資料庫」 |

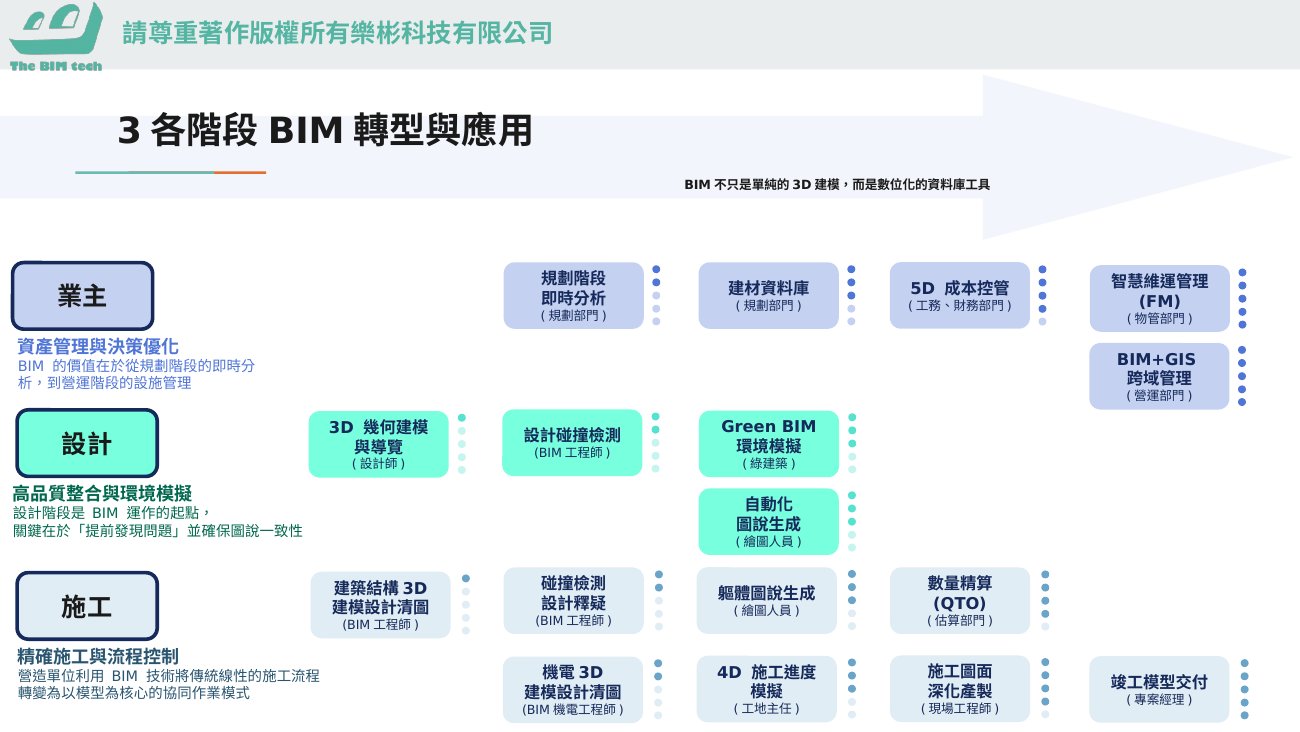

用一張圖看全貌——各階段應用不只「做什麼」不同,「誰來做」也不同(規劃部門→設計師/BIM 工程師→工地主任/現場工程師→物管部門):

圖中的部門標註正是 2.2 勾選時常被忽略的面向:勾了「5D 成本控管」卻沒讓工務/財務部門進協作流程、勾了「智慧維運(FM)」卻沒讓物管部門在設計期提屬性需求——應用項目落不了地,多半是因為對應的角色沒被邀請進來。
階段差異的三個關鍵:
- 衝突檢討的性質會變:細部設計期查的是「設計本身的介面錯誤」(管線穿樑、淨高不足);施工期查的是「按實際工序與現地條件的碰撞」(含施工機具、支撐架、吊裝路徑)。同樣勾「衝突」,驗收物一個是設計衝突報告、一個是現地碰撞模擬紀錄——需求書要分開勾、分開驗。
- 模型的「服務對象」會換手:設計期模型服務設計決策(改得快比精細重要);施工期服務工地(可放樣、可算量);竣工期服務維運單位(屬性欄位比幾何更重要)。竣工才想到要 FM 屬性,等於全案重做屬性——這是 2.2 最貴的錯誤。
- 愈後段的應用愈依賴前段的紀律:4D 進度模擬要有可拆分工序的模型結構、數量差異表要有一致的元件建置習慣。後段應用勾了,前段的建模要求(第五章 LOD/LOI)就要跟著配套。
應用項目 × 執行內容對照表
以下對照表與平台需求書 2.2 的勾選清單一一對應(主要=廠商必須執行;備選=廠商評估提報)。「實際執行內容」是你審 BEP 時該看到的回應內容;「驗收產出」對應第三章交付項目。
規劃及基本設計
| 應用項目 | 類型 | 實際執行內容 | 驗收產出 |
|---|---|---|---|
| 設計建模 | 主要 | 依基地與方案建置建築/結構粗模型(LOD 200),量體、樓層、主要空間成形 | 基設模型、模型產出 2D 圖說 |
| 3D 視覺化協調 | 主要 | 以模型輔助業主與使用單位溝通方案——視角漫遊、方案比較、重點空間檢視 | 檢視會議紀錄、方案比較說明 |
| 空間規劃 | 主要 | 空間需求逐室核對(面積、高度、相鄰關係),與空間計畫書比對 | 空間規劃報告 |
| 基地分析 | 備選 | 地形、日照、鄰房關係之模型化分析,支援配置決策 | 基地分析報告(併入空間規劃報告) |
| 能源永續評估 | 備選 | 以量體模型跑初步能耗/日照模擬,支援綠建築取向決策 | 評估報告(工具與指標由廠商提報) |
細部設計
| 應用項目 | 類型 | 實際執行內容 | 驗收產出 |
|---|---|---|---|
| 3D 設計協調與衝突檢測 | 主要 | 各專業模型(LOD 300+)套疊,依衝突矩陣(第三章 3.4)分級檢測、開協調會議追蹤結案 | 套疊整合模型、衝突檢測報告 |
| 由模型產出 2D 圖說 | 主要 | 平立剖與大樣自模型出圖,確保圖模一致——改模型即改圖 | 2D 圖說(自模型產出) |
| 元件數量產出 | 主要 | 依元件屬性輸出數量明細,供預算校核;與標單差異須說明 | 數量明細表 |
| 結構分析 | 備選 | 結構模型與分析模型之資料交換(或介面說明),避免兩套模型各走各的 | 分析報告與模型對應說明 |
| 設計檢討 | 備選 | 淨高、維修空間、無障礙動線等專項模型檢討 | 專項檢討報告(如淨高檢討表) |
施工
| 應用項目 | 類型 | 實際執行內容 | 驗收產出 |
|---|---|---|---|
| 3D 施工協調 | 主要 | 施工模型(LOD 350)持續整合,配合工序召開施工協調會議 | 施工整合模型、會議紀錄 |
| 現地施工碰撞模擬 | 主要 | 按實際工序與現地條件模擬碰撞(含機具、支撐、吊裝動線),放樣前解決 | 施工碰撞報告 |
| 施工 2D 圖說生成 | 主要 | 自模型產出施工圖說(CSD/SEM 套繪),變更後同步更新 | 施工 2D 圖說(CSD/SEM) |
| 4D 進度模擬 | 備選 | 模型元件掛時程,模擬施工順序與界面;需模型結構可按工序拆分 | 4D 進度模擬檔與檢討紀錄 |
| 5D 成本估算 | 備選 | 數量連動成本,估驗計價輔助;需數量產出已上軌道 | 數量差異表、成本對照 |
竣工及維運
| 應用項目 | 類型 | 實際執行內容 | 驗收產出 |
|---|---|---|---|
| 竣工模型 As-Built 交付 | 主要 | 依實際施工成果更新模型(LOD 350+),變更以變更單編號回寫可追溯 | 竣工模型、變更追溯清單 |
| 量化明細表 | 主要 | 竣工數量與屬性總彙整,支援決算 | 量化明細表 |
| 資產管理對接 | 備選 | 設備元件掛維運屬性(編號、廠牌、保固),結構化輸出 | 設備清單、結構化資料(COBie) |
| 預防性維護排程 | 備選 | 以設備屬性建立保養週期基礎資料 | 維護排程基礎資料 |
| FM 對接 | 備選 | 模型/資料匯入業主指定維運系統之格式與欄位對應 | 對接測試紀錄、欄位對照表 |
勾選原則:每勾一項都是成本
- 依專案規模挑 5–8 條核心:每勾一項,就是一項 BEP 回應+一項審查+一項驗收。全勾「主要」不會讓案子更好,只會讓每一項都驗不深。
- 主要/備選的用法:「主要」寫進契約必做;「備選」是要廠商在 BEP 評估提報——不確定要不要的項目放備選,讓廠商的專業判斷進來,而不是直接刪掉。
- 勾了就要配套:勾 4D → 第五章模型切分要能按工序拆;勾 FM 對接 → 第五章 LOI 屬性欄位要在設計期就定義;勾衝突檢測 → 第三章衝突矩陣與解決率門檻要填。2.2 是需求書各章的「總開關」。
- 未勾選=廠商免予執行:驗收時不能拿沒勾的項目要求廠商補做——這就是為什麼發包前值得把這張表逐項想過一遍。
常見錯誤
- 階段錯置:把「4D 進度模擬」勾在設計階段(設計模型結構撐不起工序拆分)、把「能源評估」勾在施工階段(方案早定案,模擬失去決策意義)。
- 同名不分段:只勾一次「衝突檢測」卻期待設計衝突與施工碰撞都涵蓋——兩者執行內容與驗收物不同,要分階段各自勾。
- 竣工才想到維運:FM 屬性欄位沒在設計期定義,竣工期補掛屬性等於重做。要 FM,就從 LOI 開始要。
- 勾了備選卻沒有評估機制:備選項目要求廠商「於 BEP 評估提報」,審查時記得看廠商到底評了沒,而不是放著變成裝飾。
