單元難度:★☆☆☆☆

預計學習時間:10min

前置知識:

本單元使用範例下載


目的:

理解在 BIM 專案中,不同工作模式的運作原理、優缺點及適用情境。旨在幫助專案參與者根據團隊規模、專案複雜度與分工方式,選擇最合適的協同作業策略,以最大化團隊的工作效率。

學習目標:

  1. 了解「單獨作業」模式的優缺點。
  2. 理解「協同合作作業」中「中央模型 (Central Model)」與「本地模型 (Local Model)」的核心概念。
  3. 掌握「協同工作集 (Worksharing)」與「連結模型合作 (Linked Model Collaboration)」這兩種主流協同作業方式的根本差異。

說明:

此單元的教學邏輯是從個人到團隊,從單一檔案到多檔案,循序漸進地介紹 BIM 工作流程的演進。

  1. 單獨作業 (Standalone): 這是最基礎的模式,就像單機版的文書處理。一個人擁有一整個專案檔案,所有工作都由他完成。這種模式簡單、直接,但完全不適用於團隊合作。
  2. 協同合作作業 (Collaboration): 這是現代 BIM 專案的標準模式,旨在讓多位使用者可以同時同一個專案進行工作。本單元介紹了兩種實現協同合作的主流方法:協同工作集和連結模型合作。

學習內容

一. 協同作業與單獨作業介紹

觀念介紹

  1. 協同作業是一種透過本地端與中央模型的同步去同時讓團隊在同一個模型上作業,以達到同步檢視合作對象的進度,並可以即時反應議題與修改。同時也透過模型權限管理避免元件歸屬責任爭議。


  1. 協同作業與單獨作業優缺點比較表如下:
優點缺點
單獨作業•高掌控性•難以即時共享工作進度

•專案儲存備份有數量及時限,無法完整保存專案歷程 |

協同合作作業•確保在伺服器上擁有最新版本

•雙向同步以提高效率

•多人分擔工作

•通過設置工作集的可見性來將專案拆分以優化電腦處理

•可完整保存檔案歷程 | •需要有標準的工作步驟

•中央模型位置不易移動

•中央模型不可編輯 |

二. 團隊協作的兩種模式介紹

觀念介紹

  1. 團隊間的協作不一定非靠協同作業不可。有兩種方式可以進行團隊協作。其比較說明如下表所示。選擇上並非從一而終,也可以混用。端看專案環境規模與特性而定。一般而言,網路環境穩定的條件下與模型規模較小時建議採用協同工作集;網路環境不穩加上模型規模較大時可考慮採用連結模型方式。
協同工作集連結模型合作
專案模型相同的中央模型

不同的本地模型 | 不同的模型:主模型和連結模型 |

更新雙向同步單向複製和貼上
編輯其他元件通過從擁有者借用無法
工作樣板相同可能不同
性能當模型較大時速度較慢速度比工作集更快
穩定性需要遵循規則穩定
權限複雜簡單


重點觀念

  • 中央模型 (Central Model): 是整個專案的「主數據庫」,儲存在共享的伺服器上,記錄了所有使用者的變更。它是專案的唯一真相來源 (Single Source of Truth)。

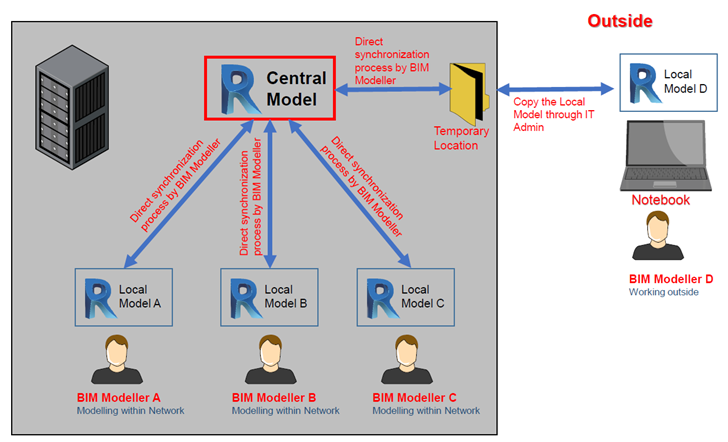

  • 本地模型 (Local Model): 是每個使用者在自己電腦上工作的「副本」。使用者在本地模型中進行所有編輯,然後定期與中央模型「同步」。
  • 同步 (Synchronization): 是協同工作集模式的核心動作。它包含了「儲存我的變更到中央 (Save to Central)」和「從中央載入他人最新變更 (Reload Latest)」兩個動作。
  • 工作集 (Workset): 是將中央模型中的元素,依照邏輯(例如:依樓層、依區域、依專業)劃分成不同「包裹」的管理單位。使用者可以選擇只開啟自己需要的工作集,以減輕電腦負擔。
  • 連結 (Link) vs. 匯入 (Import): 在連結模型合作中,務必使用「連結」而非「匯入」。連結的模型在主模型中只是一個「指標」,可以隨時更新;而匯入的模型則會將所有幾何實體複製到主模型中,不僅使檔案膨脹,也失去了與來源檔案的動態關聯。


  • 延伸參考文件

- [延伸內容]

常見問題

Q1 一個 5 人的小型建築設計團隊,正在共同設計一棟獨棟住宅。他們應該採用「協同工作集」還是「連結模型」的合作方式?

A:較適合採用「協同工作集」模式。因為團隊成員都屬於同一專業(建築),工作內容緊密相關(例如,有人負責建築、有人負責圖面、有人負責法規),需要即時看到彼此的更新。使用單一的中央模型可以確保最高的整合度與即時性。

Q2 一個大型的綜合開發案,有建築設計公司、結構顧問公司、機電顧問公司三個獨立的團隊。他們應該採用哪種合作方式?

A:應該採用「連結模型合作+協同工作集」模式。每個專業團隊各自維護其專業的中央模型(建築中央模型、結構中央模型、機電中央模型)。建築團隊會「連結」結構和機電模型作為參考;結構團隊會「連結」建築模型來發展結構;機電團隊則會同時「連結」建築和結構模型來配置管線。這種方式確保了各專業的自主性與權責分明,也是業界的標準做法。

Q3 在「協同工作集」模式下,為什麼嚴禁使用者直接打開並編輯中央模型?

A:因為中央模型是整個團隊的「主數據庫」和「同步中心」。如果有人直接在上面工作,他的操作將會鎖定檔案,導致其他所有人都無法進行「同步」,整個協同作業流程將會被中斷。此外,直接編輯中央模型也容易因為意外操作而導致檔案損壞,且缺乏本地副本作為備份,風險極高。正確的流程永遠是:建立本地副本 → 在本地副本中工作 → 定期同步至中央
